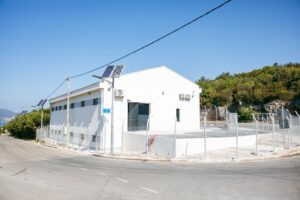

Crnogorski elektrodistributivni sistem uspješno je završio radove na izgradnji nove
trafostanice naponskog nivoa 35/10 kV „Bigova“ sa uklapanjem u 35 kV i 10 kV mrežu.
Ukupna vrijednost ove kapitalne investicije iznosi blizu 2,9 miliona eura, a njenim puštanjem
u rad, koje se očekuje tokom septembra, znatno će se poboljšati pouzdanost i kvalitet
napajanja korisnika Donjeg Grblja i stvoriti preduslovi za privredni i turistički razvoj ovog
dijela kotorske opštine.
Vojislav Vukadinović, koordinator za razvoj i investicije u CEDIS-u, ističe da je trafostanica
„Bigova“ značajna zbog poboljšanja napajanja dijela primorja u kojem se nalaze atraktivne
lokacije. Trafostanica je, kako je kazao, u fazi pripreme za tehnički prijem.
„Očekujemo da će tokom septembra biti na mreži. Cijelo područje Donjeg Grblja će vrlo brzo
osjetiti poboljšanje u isporuci i kvalitetu napona. Finansijska konstrukcija obuhvata
ugovorenu vrijednost objekta i opreme od oko 1,9 miliona eura, zemljište kupljeno od Opštine
Kotor za 70 hiljada eura, kao i kablovsku infrastrukturu, vrijednu oko 900 hiljada eura“, kazao
je Vukadinović i dodao:
„Puštanjem trafostanice u rad izvršićemo i uklapanje desetkilovoltne mreže i povezivanje TS
„Bigova“ sa TS „Grbalj 2“, koja je nedavno puštena u rad“.
ISPOŠTOVAN PROSTORNI PLAN
Projekat je realizovan u potpunoj usklađenosti sa Prostornim planom područja posebne
namjene za obalno područje Crne Gore i PUP-om Kotor, što predstavlja dobar primjer
sinergije opštinskih i državnih institucija i CEDIS-a kao investitora. Glavni izvođač radova je
kompanija „Electro team“ d.o.o. Budva sa podugovaračima.
Nova trafostanica u Glavatičićima opremljena je najsavremenijom tehnologijom upravljanja i

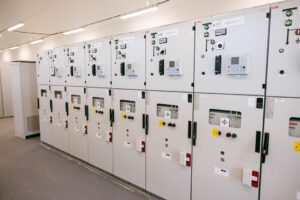

zaštite. U prvoj fazi montirana su dva energetska transformatora snage 2×4 MVA, dok
arhitektura objekta, sa postrojenjima od sedam ćelija na 35 kV i čak 21 ćelijom na 10 kV nivou,
ostavlja prostor za duplo proširenje snage (2×8 MVA) u narednoj fazi razvoja.
Infrastrukturno uklapanje u elektroenergetsku mrežu izvedeno je fazno. Investitor „Bigova
Bay ID“ je u sklopu pratećih radova već izgradio 35 kV kablovski vod od trafostanice „Grbalj“
do trafostanice „Bigova“, kao i zajednički dio trase za budući vod prema „Pržnu“, koji će
realizovati CEDIS. U trenutku puštanja pod napon, izvršiće se i uklapanje 10 kV mreže.
Pored stabilizacije mreže za postojeće korisnike, TS „Bigova“ je direktan zamajac privrednog
napretka regije. Iz ovog objekta planirano je polaganje četiri namjenska 10 kV kablovska voda
za napajanje budućeg ekskluzivnog turističkog kompleksa „Bigova Bay“. Istovremeno,
stvaraju se tehnički preduslovi za izgradnju novog dalekovoda DV 10 kV „Bigova – Glavatičići“,
čime se trajno eliminiše problem jednostranog napajanja i otvara mogućnost za elektrifikaciju
preostalog, trenutno neelektrificiranog dijela ove atraktivne obale.
TURISTIČKI ZNAČAJ

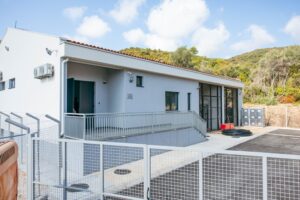

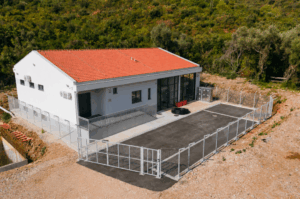

Izgradnja TS 35/10 kV „Tri krsta“ u zalivu Trašte, u Radovićima kod Tivta, uspješno je
završena. Projekat, vrijedan oko 1,8 miliona eura, realizovan je u sklopu intenzivnih
investicionih aktivnosti CEDIS-a na primarnoj mreži.
Nakon završetka građevinskih i elektromontažnih radova, stvoreni su svi tehnički preduslovi
za bezbjedno i funkcionalno stavljanje objekta u pogon, što će omogućiti stabilno i kvalitetno
napajanje električnom energijom tog dijela Boke Kotorske. Vanja Maksimović, koordinator

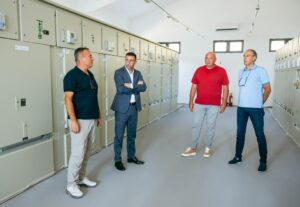

za razvoj i investicije, navodi da je trafostanica prošla intenzivna ispitivanja da bi dobila
upotrebnu dozvolu.
„U toku je priprema potrebne dokumentacije za polaganje kablova prema TS „Klinci“ i TS

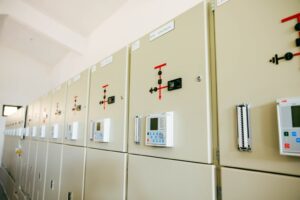

„Pržno“, koji će ovu trafostanicu, snage 2×8 MVA, povezati u jedinstvenu 35 kV mrežu. Što se
tiče CEDIS-a, stvoreni su svi uslovi kako bi se omogućio intenzivan turistički razvoj ovog
područja“, istakao je Maksimović.
Puštanjem TS „Tri krsta“ u rad, uz njeno uklapanje u postojeću 35 kV i 10 kV mrežu, osiguraće
se pouzdanije i kvalitetnije napajanje električnom energijom za područje opštine Tivat, sa
posebnim naglaskom na turistički razvoj poluostrva Luštica (uključujući kompleks Luštica
Bay).
„Vrlo je značajno mjesto na kojem se nalazi, jer je ovo područje predviđeno za intenzivan
turistički razvoj. U blizini ima i dosta naselja koja će osjetiti benefite izgradnje ove
trafostanice. Važno je napomenuti da je TS „Tri krsta“ samo jedna u nizu investicija koje je
pokrenuo CEDIS“, ističe Maksimović, podsjećajući da su nedavno u rad puštene TS 35/10 kV
„Duklo“ u Nikšiću i TS 35/10 kV „Grbalj 2“, da je završena TS 35/10 kV „Bigova“, da je izabran
izvođač radova za TS 35/10 kV „Tivat 3“, a da je u Pljevljima u izgradnji 35/10 kV TS „Volođa”,
kao i TS 35/10 kV „Zeta“. Vrijednost svake od njih je u prosjeku dva miliona eura.
TS „Tri krsta“ u potpunosti je spremna za integraciju u sistem, preuzimanje opterećenja i
stabilizaciju napona u ovom dijelu primorja.
